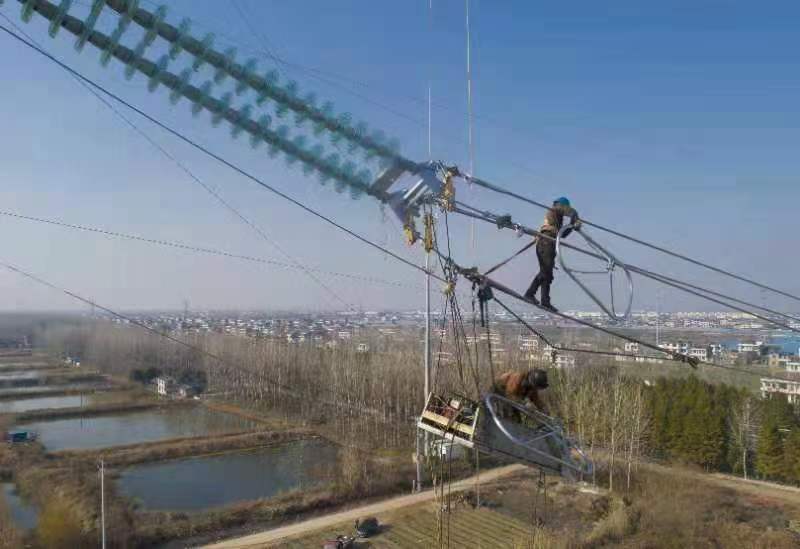

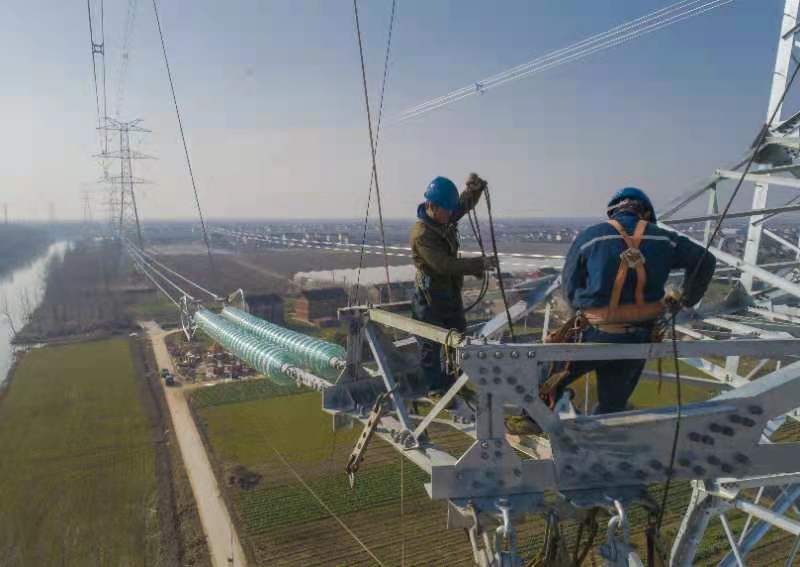

12月24日清晨,位于g15沈海高速海门常乐乡其北村的500千伏东崇线25#----21#铁塔之间,高空银线飞渡,地面机声轰鸣人员汇集,这条由上海市政府投资、华东送变电公司承建的江苏电网送往上海崇明岛的超高压大载荷输电线路正在飞跨g15沈海高速公路及两条相邻的220千伏线路,实现 “三级跳”大跨越,现场环境错综复杂,气温接近零度。

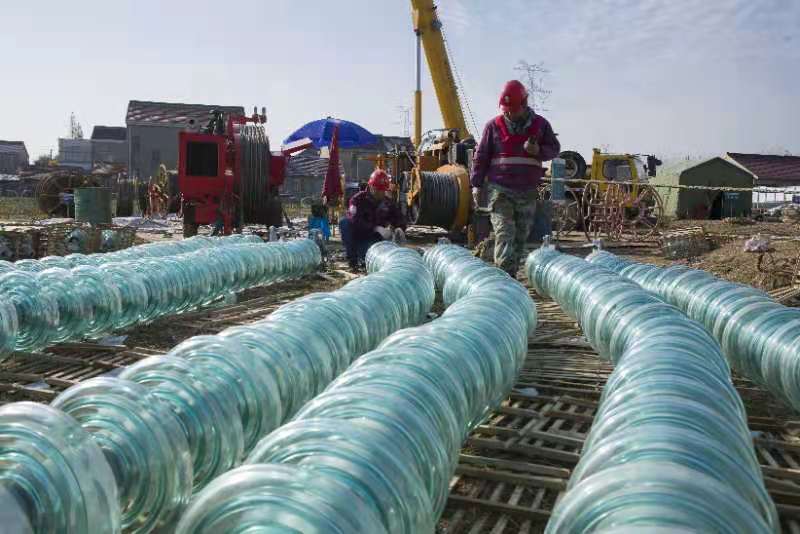

现场施工总指挥王武军介绍,项目部参与施工的100余名施工人员每天清晨七点全部到位,在各个作业点各司其职,大型牵引机和张力放线机械设备运至工地前做好充分的维护保养,所有工序都按照事先制定的详尽的技术方案和安全措施有条不紊进行。施工队队长周宜荣是今年四月结束了国家重点工程云南曲靖乌东德水电站配套输电线路的施工,马不停蹄赶到和崇明一江之隔的江苏海门,带领施工队立即进入前期基础施工。他们在今年年疫情肆虐时期,全员坚守一线,在野外施工中自我隔离。六月绵延持续的强降雨,严重拖后了施工进度,为此,项目部多次调整施工方案,24小时轮换作业,确保这条重要的输电通道按时竣工投运。
据悉,500千伏东洲至上海崇明岛输工程投运后,将崇明岛外供电力负荷提升数倍,完全可以满足上海市政府在“十四五”期间规划中,打造崇明国际生态旅游岛和国家重要的装备制造基地的用电需求。本次关键节点的施工从12月22日开始,为期三天,至12月25日已全部完成,该工程计划于2021年6月竣工投运。(黄海 摄|文)
